近日,负责现场施工的董先生公开反映,中国科学院量子信息与量子科技创新研究院1号科研楼项目(以下简称中科院量子院1号楼),总包方“中国建筑第八工程局有限公司”(以下简称中建八局)野蛮施工,致人防区9根框架柱强度不足、柱头开裂及砂浆块脱落,8万平米地库不同程度渗水,近3000平米建筑垃圾直填。项目虽已交付,但6根重筑框架柱及同批梁柱亟待彻检——施工单位或已失联,1.5万平米地坪因钢筋网片缺失和防水施工不到位而出现2651米严重渗水裂缝,或威胁实验室运行稳定。 9根框架柱检测不达标 主体施工单位拒不配合
2022年12月25日,反映人来到了位于安徽省合肥市高新区的中科院量子研究院1号楼,发现项目已交付使用。
据了解,1号楼承建方系中建八局子公司——中建八局第四建设有限公司(以下简称中建八局四公司),监理单位为全国百强监理“安徽省建设监理有公司”。而主体结构施工单位,则是安徽航凯建筑工程有限公司(以下简称航凯公司)。

图片说明:编号为20200915的《关于I区地下室框架柱加固的联系单》
上述联系单还显示,八局量子项目部曾多次口头和两次书面通知航凯公司,要求对9根问题框架柱进行加固,但迟迟未获执行。

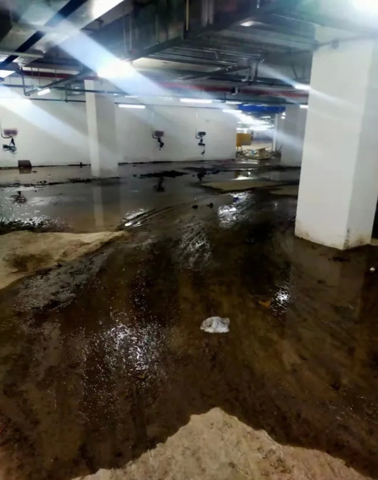

图片说明:编号为HB-006的《现场分包签证指令单》 反映人透露,共有4根地库框架柱被航凯公司剔凿重新浇筑,另有F区第3层一段外挑梁(约40米×0.3米×0.6米)因施工错位被剔凿重新支模浇筑。 1.5万平米地库严重渗水 3000平米建筑垃圾直填 据董先生提供的视频和图文还显示,2020年7月,I区地库随处可见大面积渗水,地下水由地面裂缝、地面切线及墙与地面接缝大量渗出。裂缝多呈放射状、蛛网状,粗细长短不一。宽约3毫米,长约两三米,最长20多米。部分渗水面已连片,最大近千平米,深约6—7厘米。反映人透露,地库均存在不同程度渗水,其中I区1.5万平米地坪渗水最为严重。

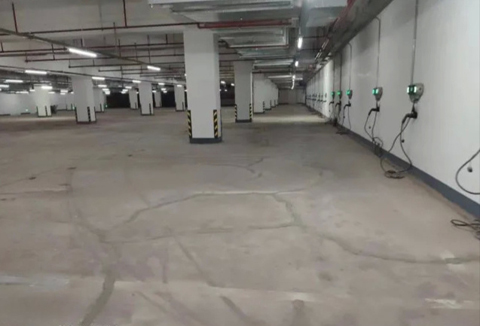

图片说明:2020年7月I区地库渗水情况
反映人董先生介绍,其负责I区地坪施工。2020年11月中旬,施工至I6区、I7区、I8区时,八局量子项目部现场负责人孙某超告知,因材料预算超出,地坪施工必要建材——钢筋网片无法供应。虽明知钢筋网片缺失会造成大面积裂缝,仍被要求冒险施工。加之,前期防水施工严重不到位,已发现大量地下水冒渗,上报后仍遭无视,被要求带水作业。

图片说明:I区地库2022年1月14日修补后渗水点 董先生还透露,为降低成本,中建八局四公司竟将建筑垃圾和废料加气块直接用于I区地库顶板、坡道和地坪回填。总计近3000平米,约500立方。具体直填位置和厚度为:I2区两条6米坡道,厚1米,及80米×4米地坪,厚1米;I5区20米坡道,厚1.5米;I6区6米坡道,厚0.6米;I7区10米汽车坡道,厚0.7米,以及通往人防区的两条16米×15米坡道,厚0.8米至0.9米——今年1月14日,直填区域地坪已龟裂,裂缝最长达5米。
图片说明:I2区地坪垃圾填埋视频截图 主体建造和防水施工单位或失联 2022年12月29日,经多日争取,反映人终于获准进入中科院量子院1号楼地库,现场看到I区地坪正再次全面修补施工,沿裂缝下切打磨后,再用防水材料填充。初步查看发现,裂缝修补处多见渗水盐渍,仍有三处新鲜渗水点,另有一处因长期渗水而导致的地面空鼓区。
图片说明:I区地库渗水修补情况
图片说明:I区地库新鲜渗水点及空鼓区
天眼查发现,航凯公司注册成立于2016年3月,即中科院量子院启动建设约1年前,认缴注册资金1580万元。目前,该公司风险等级为“HOT”,自身风险22条。2022年5月7日,该公司被合肥地方法院列为被执行人,执行标的21945840元。该公司另有6条被法院查封、扣押、冻结和划拨财产信息。因建设工程施工合同纠纷,该公司被中建八局及中建八局四公司起诉(开庭时间分别为2022年1月12日、2021年11月22日)。该公司中标公告中,未见与中科院量子院1号楼项目的关联信息。另有裁定书显示,2018年7月,航凯公司曾就中科院量子院1号楼项目的脚手架工程与南京某企业签订承包合同和补充协议。
图片说明:航凯公司变更后的注册地
航凯公司大股东、实际控制人、最终受益人和原法人张翔,经营的合肥市包河区同心废品回收站已吊销,另一家合肥经济技术开发区翔昌建材经营部,注册地为住宅,户主称未有商业经营,且与张翔不识。
图片说明:邯郸市豫源防水工程有限公司注册地 合肥市城乡建设局官微9月5日披露,中科院量子院1号楼项目荣获2022年安徽省建设工程“黄山杯”。(家在河北)
来源:腾讯-江淮燕赵 |
